教育发展基金会 人才招聘 ENGLISH 旧版回顾 融合门户

东农要闻

当前您的位置: 首页 > 东农要闻 > 正文

我校江北科技创新大厦正式用电工程顺利通过验收并交付使用

发布日期:2022-03-11 发布机构: 责任编辑:王拾犇 阅读次数:

2月17日,我校江北科技创新大厦正式用电规划红线内、外两部分工程顺利通过了哈尔滨新区供电公司组织的现场工程验收。3月7日,完成箱式变压器与大厦内配电室电缆连接,成功将正式电送至大厦新建的供电设施,这标志着我校江北科技创新大厦结束了入驻以来一直是基建临时用电的历史,为绿研院“十四五”各项事业更好发展提供了坚强的硬件条件保障。

据悉,江北科技创新大厦入驻以来,由于一直没有获得大楼产权证,只能使用基建临时用电,用电权益无法保障,楼内突然停电和线路故障频发,导致江北大厦多处基础供电设施,以及绿研院许多精密检测仪器受到严重损坏,致使电力维修费用逐年增加,不仅严重影响了绿研院工作的正常开展,更造成了很大的消防安全隐患。

工程建设启动会现场

电力工程验收现场

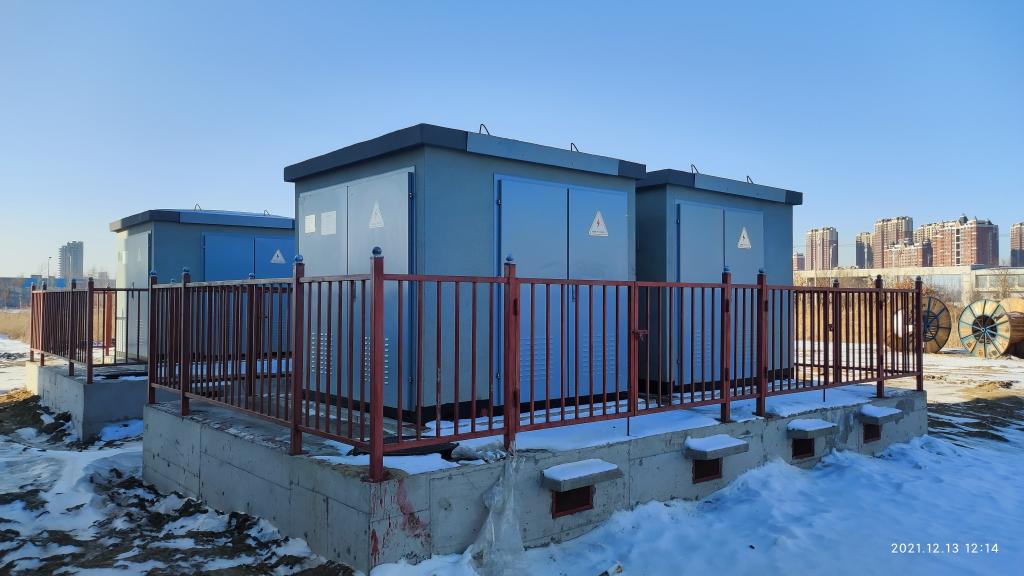

学校支持建设的电力设施完工

为加快解决这一历史遗留问题,在学校党委的大力支持和统筹指导下,在成立工作专班推进大楼产权办理的同时,同步启动了大楼正式用电建设。经过几年的努力,2021年2月完成了江北大厦正式用电规划红线内项目论证和电力设计工作。2021年7月,绿研院主动沟通联系松北区政府和学校各相关部门,最终成功获得松北区政府为江北大楼正式用电规划红线外主干线2300米电缆铺设工程180万元经费支持,和学校江北大楼正式用电规划红线内4台630KVA变压器等电力建设工程344万元经费支持。在完成工程招标后,在2021年9月17日召开了江北科技创新大厦正式用电建设工程启动会。建设过程中,在学校后勤处、绿研院和松北新区电力部门的通力配合下,两家电力施工公司克服疫情等多方面困难,经过百天奋战,在春节前完成了所有的电力工程建设工作,并在春节后最短的时间完成了新入国家电网的审批手续、电力工程竣工验收等工作,确保了我校江北科技创新大厦正式用电工程的如期完工,结束了大厦临时用电的历史。

(供稿/黑龙江省绿色食品科学院)

联系我们

地址 Add : 中国 哈尔滨 香坊区 长江路600号

电话Tel:+86-451-55190114

书记信箱:shuji@neau.edu.cn

校长信箱:xiaozhang@neau.edu.cn

黑ICP备05001969号 本站版权归东北农业大学所有,未经许可,谢绝一切转载。
